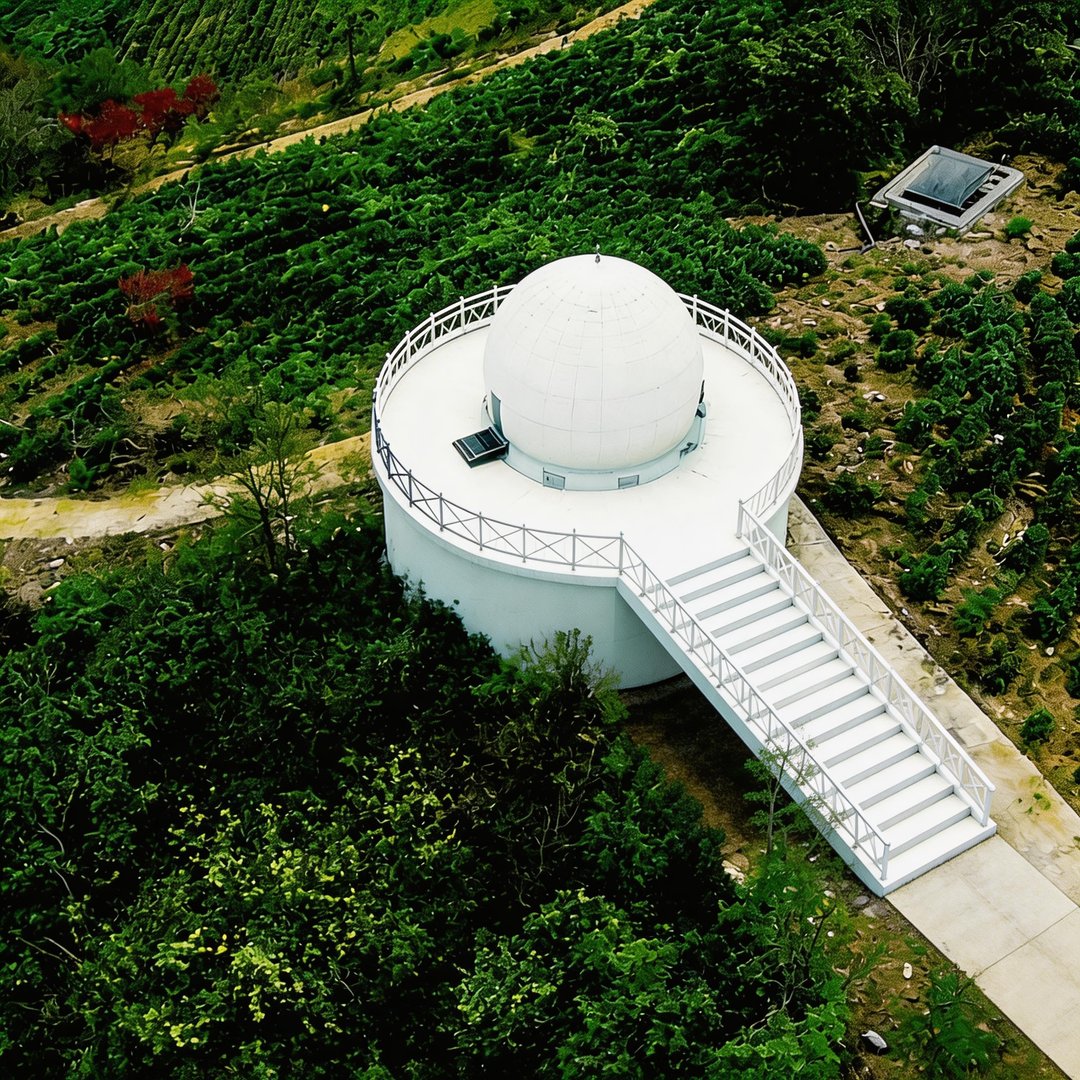

从立项到出图:一所高校如何用18个月把圆顶’长’进望远镜设计里-江苏斯凯辉光电

引言:当圆顶成为光学链路的第一个变量

在深空光学观测领域,望远镜的成像质量不仅取决于主镜精度、自适应光学系统或探测器量子效率,更受制于一个常被低估的环节——圆顶。传统认知中,圆顶是建筑外壳;但在高精度天文台站建设中,圆顶是望远镜的精密机械接口与微环境护盾,是光学链路的第一道保障。

从立项到出图:一所高校如何用18个月把圆顶'长'进望远镜设计里-江苏斯凯辉光电

本文以一所高校48cm口径科研望远镜项目为例,复盘其如何用18个月,将圆顶从立项需求‘长’进望远镜整体设计,实现风载与热控双指标交付,为同类台站建设提供可复用的工程路径。

痛点直给:为什么圆顶必须前置介入望远镜设计?

该高校项目立项之初,面临三个典型矛盾:

1. 风载扰动与指向精度的矛盾:台址年均8级以上大风日超过60天,传统圆顶在风载下指向抖动普遍大于5角秒,无法满足高分辨率成像需求。2. 热控滞后与视宁度的矛盾:圆顶内部温差梯度若超过1℃/h,将引发局部湍流,直接劣化视宁度。3. 接口错位与联调周期的矛盾:圆顶与望远镜基面若未预校准,现场联调往往耗时2-3个月,严重拖累首光时间。

结论明确:圆顶不能作为‘后置建筑’采购,必须与望远镜同步设计、同步仿真、同步交付。

第一阶段(第1-6个月):立项与概念设计——把圆顶‘长’进光学模型

项目组在概念设计阶段即引入圆顶制造商,以‘圆顶作为望远镜精密机械接口’为切入点,完成三项关键动作:

– 联合仿真:将圆顶风载模型与望远镜指向动力学模型耦合,设定8级风下指向抖动≤2角秒的硬约束。- 热控指标分解:根据台址气象数据,确定圆顶内部温差梯度≤0.5℃/h,并倒推隔热层厚度、通风策略与主动温控功率。- 接口预定义:在望远镜基面设计阶段,即确定圆顶与基面的机械对接公差、数据链路协议与联调脚本框架。

从立项到出图:一所高校如何用18个月把圆顶'长'进望远镜设计里-江苏斯凯辉光电

此阶段输出《圆顶-望远镜接口控制文件》,作为后续制造与交付的顶层依据。

从立项到出图:一所高校如何用18个月把圆顶'长'进望远镜设计里-江苏斯凯辉光电

第二阶段(第7-12个月):制造与预校准——出厂前完成‘接口作业前置化’

圆顶制造并非简单钣金加工,而是精密机械制造与微环境工程的交叉。该阶段核心交付物包括:

– 风载与热控双指标验证:在厂内风洞实验室完成缩比模型测试,实测8级风下指向抖动1.8角秒,内部温差梯度0.4℃/h,均优于设计指标。- 基面预校准:圆顶出厂前,在模拟望远镜基面上完成预校准,确保现场安装无需二次调整。- 随箱交付三件套:对接参数表、数据链路对齐报告、联调脚本。

据统计,接口作业前置化交付可缩短现场联调周期30%以上。该项目现场联调仅用18天,较传统模式节省约1个月。

第三阶段(第13-18个月):现场联调与出图——从‘装得上’到‘稳得住’

现场联调是圆顶与望远镜的‘首次合体’,也是检验前期设计的关键节点。项目组按以下流程推进:

1. 机械对接:依据预校准数据,圆顶与基面一次性对接成功,径向偏差<0.1mm。2. 数据链路对齐:运行联调脚本,验证圆顶控制系统与望远镜控制系统的通信延迟<10ms。3. 风载与热控实测:在自然风况下,指向抖动稳定在2角秒以内;内部温差梯度全程≤0.5℃/h。4. 首光出图:第18个月,望远镜成功获取首幅深空图像,星点半高宽(FWHM)达到设计预期。

至此,圆顶从立项需求‘长’进望远镜设计,成为光学链路中可量化、可验证、可运维的精密环节。

运维阶段:三年数据陪跑,让精度不随岁月衰减

交付不是终点。该项目采用三年数据陪跑运维模式,由圆顶供应商提供:

– 远程监测:连续采集微气候(温度、湿度、风速)、传动精度、密封状态等关键数据。- 年度现场巡检:每年一次现场校准与维护,确保风载与热控指标长期稳定。- 数据报告:每季度输出精度趋势报告,为台站运维提供决策依据。

结论:圆顶前置设计是深空光学观测的‘第一道光学保障’

该高校18个月的项目实践证明:圆顶不是建筑外壳,而是望远镜的精密机械接口与微环境护盾。通过风载与热控双指标交付、接口作业前置化交付、三年数据陪跑运维,圆顶能够从立项之初就‘长’进望远镜设计,成为深空光学观测链路中可靠的第一道光学保障环节。

对于天文台站负责人、科研院所采购决策者与工程集成商而言,将圆顶纳入望远镜总体设计,而非后置采购,是缩短联调周期、保障成像质量、降低全生命周期成本的关键路径。
